一、工艺流程
1、开工当天应对现场检查,排水管是否通畅,强电相零是否正确,有无接地线,弱电线路有无阻断,由电工组长检查完之后,填写施工手册,给水管测压0.6兆帕,20分钟无渗漏;
2、项目经理与电工组长熟悉施工图纸后,对每个房间的点位进行标注,先弹好水平线,做到横平竖直,用切割机切槽,再用电镐剔槽,深度不应超过3cm,(见图)地面无抹灰层严禁剔槽,同一房间内剔槽完后,快速清理卫生;
3、线盒固定平整,水平高度一致,相邻线盒间距7-8mm,盒内清洁,干净;
4、穿线时应分色,相线为红色,零线为绿色或蓝色,接地线为双色,16线管内,电线根数不能超过3根,线盒内线头长度为20cm,吊顶灯头线为40cm,弱电线与强电线不能在同一管内,所有强弱线管内不能有接头;
5、所有线路安装时不允许有裸线,弯头与三通等配件应统一安装,线盒内加锁扣,混凝土与梁柱处用黄蜡管,布线时以最近距离做到衡平竖直,不能故意绕线,所有强弱电线接头必须烫锡;
6、筒灯开孔在木工封板后完成,不允许在做完乳胶漆后开孔,以免破坏乳胶漆;
7、面板安装后,插座应做到左零右火,无松动,线盒内卫生干净,开关控制灯具顺序应明确,做到使用方便,合理;

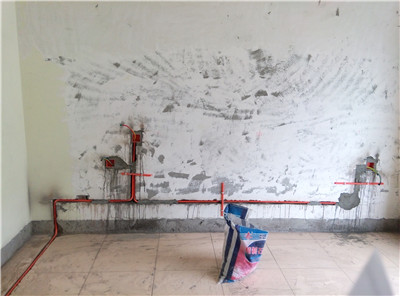

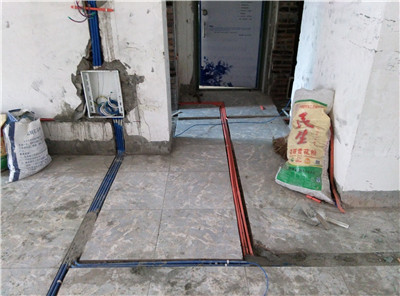

8、给水管安装时冷热水管间距为150mm,冷热水嘴中心距离为145mm-150mm,布管完成后测压0.6兆帕,20分钟无渗漏,作通水测试时,水流量正常,顶面作明管时要求吊卡安装牢固,无松动,美观大方,水嘴统一高度矮于瓷砖面5mm,堵头处无滴水现象。面盆水嘴高度为:450mm-550mm,淋浴高度为:1100mm,洗衣机高度为:1300mm,拖布池高度为:800mm;
9、排水管布置时,弯头、三通不易过多,排水管长度不易过长,面盆、地漏处增加沉水弯头,避免以后产生异味,排水管坡度合理,布管完后,管口临时用堵帽封堵,以免建渣掉入,作明管施工时,应先画好点位线,管卡要安装牢固,无松动。
10、材料计划准确,如有余料,本项工作完工3日内转运至其它工地。

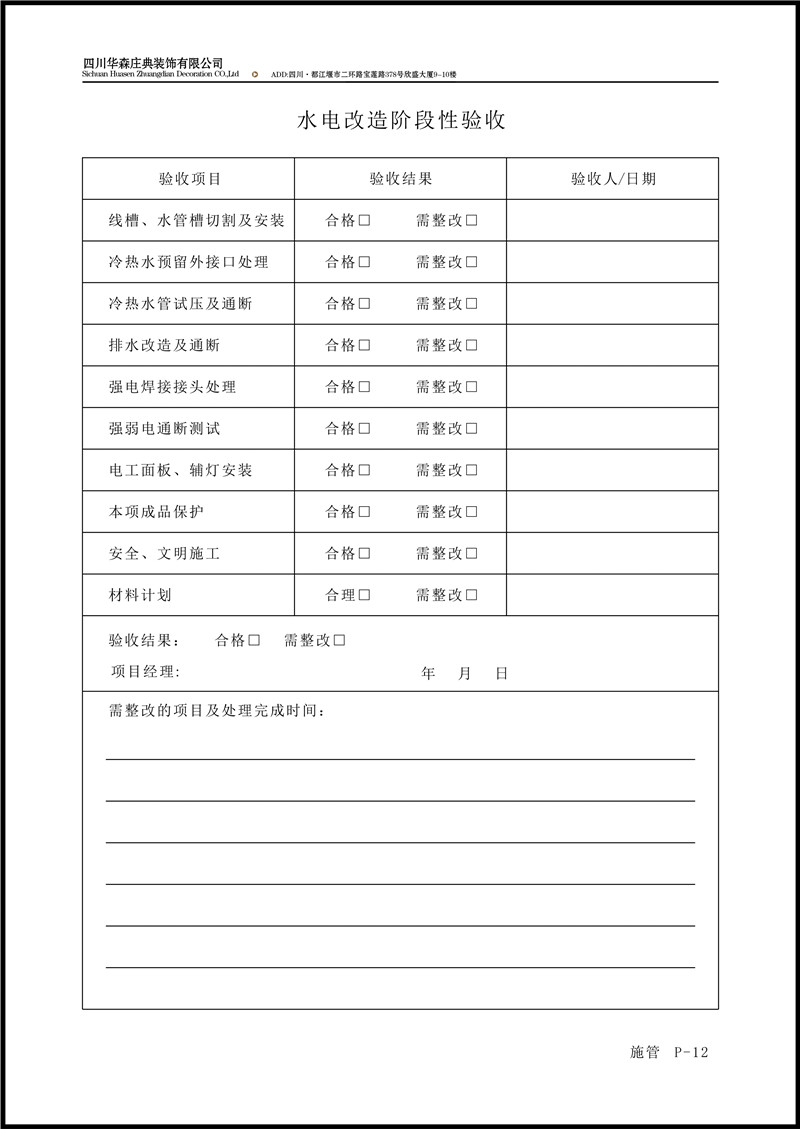

二、验收标准
1、同一房间同一类型的开关(离地1300mm)、插座(离地300mm)高度一致,开关、面板安装牢固、盖板端正、位置合理、表面清洁;
2、所有房间灯具、电源及插座使用正常;
3、所有房间电话、音响、电视、网络线正常使用;
4、所有安装的电器设备(如排气扇、浴霸、感应设备等)使用正常;
5、所有龙头使用正常、滤网清洁干净,左热右冷安装无误;
6、卫生洁具安装牢固平稳,无损伤,使用方便、无渗漏、排水通畅;
7、所有接有软管的用水器在接口处都已安装三角减压阀,并调节到合理位置;
8、地漏低于安装处地砖面且下部排水管口低于防水层;
9、热水器进气、进出水安装正确,正常使用。
